Warunki zabudowy - jak przygotować wniosek bez błędów

Ręka pisze długopisem na dokumencie. Sprawdzanie warunków zabudowy co potrzebne do wniosku.

Napisano przez

Hubert Jankowski

Opublikowano

13 sie 2026

Spis treści

Decyzja o warunkach zabudowy porządkuje inwestycję wtedy, gdy dla działki nie ma miejscowego planu zagospodarowania przestrzennego. Najwięcej problemów nie sprawia sam urzędowy formularz, tylko to, co trzeba do niego dołączyć, jak opisać inwestycję i kiedy urząd poprosi o poprawki. W tym artykule pokazuję konkretnie, jakie dokumenty przygotować, ile to kosztuje, ile trwa i na co uważać, żeby nie utknąć na etapie formalności.

Najważniejsze rzeczy, które trzeba mieć przed złożeniem wniosku

  • Jeśli działka ma miejscowy plan, decyzja o warunkach zabudowy zwykle nie jest potrzebna.
  • Wniosek składa się na ogólnopolskim formularzu, a od 27 marca 2024 r. obowiązuje jego nowy wzór.
  • Najczęściej potrzebna jest mapa, opis inwestycji i dodatkowe załączniki zależne od konkretnego projektu.
  • Standardowa opłata skarbowa za decyzję wynosi 598 zł, a pełnomocnictwo kosztuje 17 zł.
  • Co do zasady urząd ma 90 dni na wydanie decyzji, ale dla niektórych inwestycji termin jest krótszy.
  • Od 2026 roku decyzje WZ mają ograniczoną ważność, więc lepiej nie odkładać procedury na później.

Najpierw ustal, czy w ogóle potrzebujesz decyzji WZ

Zanim zaczniesz kompletować papiery, sprawdzam jedną rzecz: czy dla działki obowiązuje plan miejscowy. Jeśli tak, to właśnie on rozstrzyga, co można tam zrobić, a decyzja o warunkach zabudowy zazwyczaj nie wchodzi do gry. Jeśli planu nie ma, WZ staje się dokumentem, który porządkuje dopuszczalny sposób zabudowy i zagospodarowania terenu.

W praktyce dotyczy to nie tylko dużych inwestycji. Taka decyzja bywa potrzebna przy budowie domu, garażu, budynku gospodarczego, altany, oranżerii albo przy rozbudowie istniejącej zabudowy ogrodowej, o ile lokalne przepisy tego wymagają. Jak podaje gov.pl, wniosek może złożyć każdy, także osoba fizyczna, i nie trzeba być właścicielem działki, żeby rozpocząć postępowanie.

To ważne, bo wiele osób mylnie zakłada, że brak własności blokuje całą procedurę. Nie blokuje. Większe znaczenie ma to, czy da się sensownie opisać inwestycję, jej położenie i dostęp do drogi oraz mediów. Od tego zależy, czy urząd w ogóle będzie miał podstawę do wydania decyzji. Zanim jednak przejdę do samych załączników, warto zobaczyć, co faktycznie trzeba przygotować.

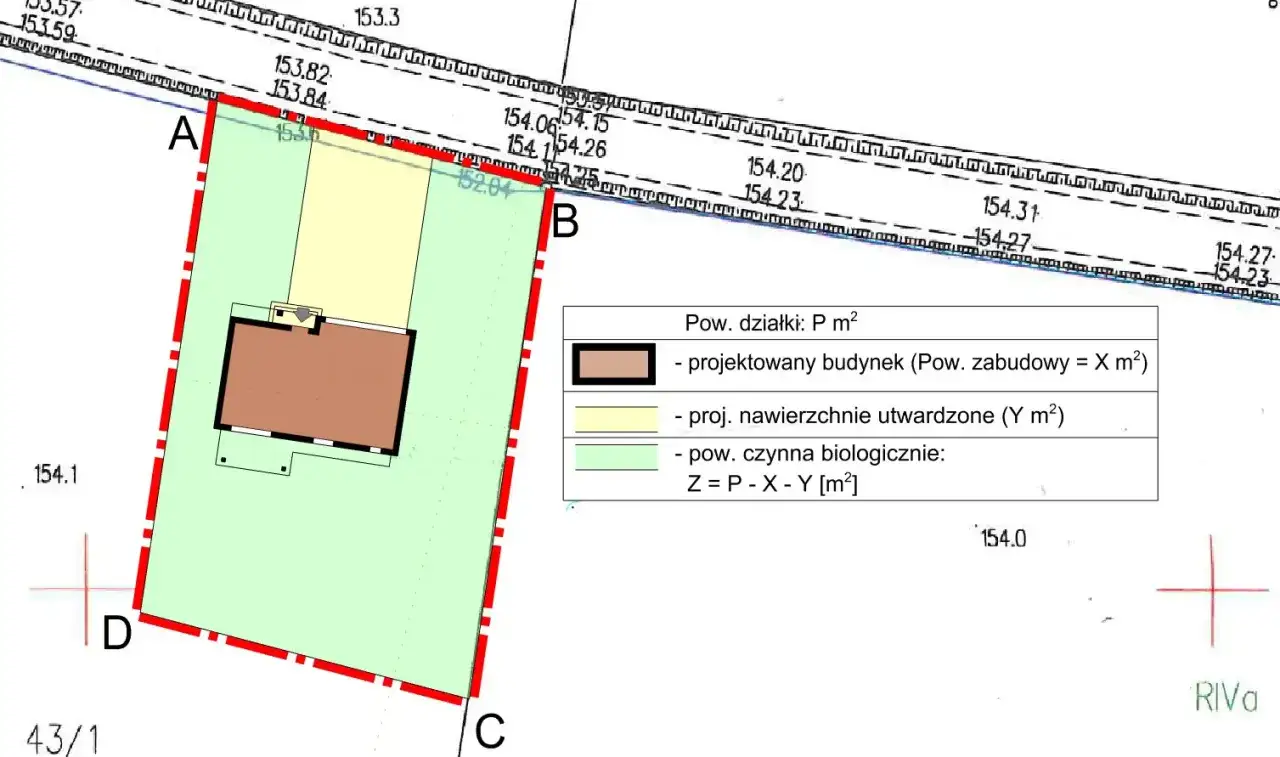

Plan działki z zaznaczonym budynkiem i nawierzchniami. Określa warunki zabudowy, co potrzebne do analizy powierzchni biologicznie czynnej.

Dokumenty, które zwykle trzeba dołączyć

Ja zawsze traktuję wniosek o WZ jak zestaw dwóch elementów: dobrze wypełnionego formularza i sensownych załączników. Sam formularz jest obowiązkowy dla każdego, a reszta zależy od tego, co chcesz zbudować i jak wygląda teren. Dobrze to widać już na oficjalnym wzorze, który rozbija inwestycję na opis, komunikację, infrastrukturę i dokumenty dodatkowe.

Dokument Kiedy jest potrzebny Po co go dołączać
Wypełniony formularz wniosku Zawsze Opisuje działkę, inwestycję, dojazd, parking, media i podstawowe parametry.
Mapa zasadnicza albo ewidencyjna Zazwyczaj zawsze Pokazuje położenie terenu i otoczenie, na podstawie którego urząd prowadzi analizę.
Graficzne oznaczenie granic terenu Gdy inwestycja obejmuje tylko część działki Pomaga precyzyjnie wyznaczyć obszar objęty wnioskiem.
Graficzny opis planowanego zagospodarowania Gdy trzeba pokazać układ inwestycji Ułatwia ocenę funkcji, gabarytów i sposobu zagospodarowania.
Decyzja środowiskowa Jeśli inwestycja należy do przedsięwzięć mogących znacząco oddziaływać na środowisko Potwierdza, że etap środowiskowy został już przeprowadzony.
Dokumenty o dostępie do infrastruktury technicznej Gdy istniejące uzbrojenie nie wystarcza Pokazują, że da się zapewnić energię, wodę i odbiór ścieków.
Pełnomocnictwo i opłata 17 zł Gdy działasz przez pełnomocnika Formalnie upoważniają do reprezentowania inwestora przed urzędem.
Potwierdzenie opłaty skarbowej Jeśli opłata jest należna Zapobiega wezwaniom do uzupełnienia i niepotrzebnym opóźnieniom.

Najczęściej nie brakuje samej mapy, tylko jej właściwego zakresu albo czytelnego zaznaczenia terenu inwestycji. Jeśli działka stanowi tylko fragment większej nieruchomości, sam numer działki nie wystarczy. Trzeba pokazać granice w formie graficznej, bo urząd musi wiedzieć dokładnie, o jaki kawałek gruntu chodzi. Ja w takich sprawach zaczynam właśnie od mapy, bo to ona ustawia resztę dokumentacji.

Warto też pamiętać, że wniosek składa się na ogólnopolskim formularzu, a nie na lokalnym druku z wymyślonym przez gminę układem pól. To ułatwia sprawę, ale tylko pod jednym warunkiem: trzeba wypełnić go uważnie i nie pomijać rubryk, które dotyczą inwestycji. Z takiego formularza urząd ma odczytać nie ogólne hasło, tylko konkretny zamysł budowlany.

Jak opisać inwestycję, żeby urząd miał pełny obraz

Najwięcej błędów widzę nie w załącznikach, ale w opisie inwestycji. Wniosek nie może brzmieć jak luźna deklaracja typu „chcę coś wybudować”. Urząd potrzebuje danych, na podstawie których da się ocenić, czy zamierzenie pasuje do otoczenia i czy da się je technicznie obsłużyć. Właśnie tu pojawia się pojęcie obszaru analizowanego, czyli terenu wokół działki, z którego urząd bierze odniesienie do istniejącej zabudowy i parametrów sąsiednich nieruchomości.

Granice terenu i powierzchnia

Jeśli inwestycja obejmuje tylko część działki, trzeba to pokazać bardzo wyraźnie. Zapis o „północnej części działki” albo „fragmencie od strony drogi” zwykle nie wystarcza. Lepiej od razu doprecyzować powierzchnię terenu inwestycji, sposób jego wyznaczenia i to, czy chodzi o nową zabudowę, rozbudowę, nadbudowę czy zmianę zagospodarowania ogrodu. Przy domku ogrodowym albo altanie takie rozróżnienie bywa ważniejsze, niż się wydaje.

Dojazd i media

Drugim filarem jest dostęp do drogi publicznej. Urząd chce wiedzieć, czy dojazd będzie bezpośredni, pośredni przez drogę wewnętrzną, czy oparty o służebność. To samo dotyczy mediów. Jeżeli istniejące uzbrojenie terenu nie wystarcza, dobrze jest dołączyć dokumenty potwierdzające, że inwestycja będzie miała dostęp do energii, wody i odbioru ścieków socjalno-bytowych. Bez tego sprawa może się przeciągnąć, bo organ nie będzie miał pewności, że zamierzenie jest realne.

Przeczytaj również: Podatek od deszczu - Kto musi płacić i jak obniżyć stawkę?

Parametry zabudowy

W formularzu trzeba też pokazać podstawowe cechy obiektu: funkcję, powierzchnię zabudowy, powierzchnię biologicznie czynną, liczbę kondygnacji, a w praktyce także układ zagospodarowania terenu. Jeśli planujesz dom, garaż, oranżerię albo obiekt pomocniczy w ogrodzie, nie opisuj go zbyt ogólnie. Im precyzyjniej wskażesz gabaryty i sposób użytkowania, tym mniejsze ryzyko, że urząd będzie miał dodatkowe pytania.

To nie jest sztuka dla sztuki. Przy decyzji WZ urzędnik ocenia, czy planowana zabudowa pasuje do otoczenia i czy nie narusza podstawowych zasad ładu przestrzennego. Gdy opis jest niepełny, sprawa zwykle wraca do uzupełnienia. A to oznacza prostą stratę czasu.

Ile kosztuje procedura i ile czeka się na wydanie

Biznes.gov.pl podaje, że standardowa opłata skarbowa za decyzję o warunkach zabudowy wynosi 598 zł, a za pełnomocnictwo 17 zł. To są kwoty, które warto uwzględnić od razu, bo brak opłaty potrafi zatrzymać bieg sprawy na samym starcie. Jeśli nie uregulujesz należności od razu, urząd zwykle wyznacza dodatkowy termin na zapłatę.

Czas oczekiwania też nie jest dowolny. Co do zasady decyzję wydaje się w terminie 90 dni od złożenia kompletnego wniosku. Dla budynku mieszkalnego jednorodzinnego o powierzchni zabudowy do 70 m² termin jest krótszy i wynosi 21 dni. W niektórych przypadkach, na przykład przy bardziej złożonych uzgodnieniach, procedura może się jednak wydłużyć.

Warto też pamiętać o drobnym, ale praktycznym szczególe: termin liczy się od kompletnego wniosku, a nie od pierwszego, niepełnego złożenia papierów. Jeśli więc zabraknie mapy, grafiki granic albo informacji o dostępie do drogi, zegar formalnie nie pomaga inwestorowi, tylko zatrzymuje całą sprawę w miejscu.

Co najczęściej blokuje wydanie decyzji

W tej procedurze najczęściej nie przegrywa się na wielkich rzeczach, tylko na detalach. Z doświadczenia wiem, że kilka błędów wraca wyjątkowo często.

  • Nieprecyzyjny opis inwestycji, bez gabarytów, funkcji i sposobu zagospodarowania.
  • Brak mapy albo mapa zbyt mało czytelna, żeby wskazać teren objęty wnioskiem.
  • Brak graficznego wyznaczenia granic, gdy inwestycja obejmuje tylko część działki.
  • Pominięcie informacji o dojeździe do drogi publicznej.
  • Założenie, że media „jakoś się załatwią”, bez dokumentów potwierdzających dostęp do infrastruktury.
  • Nieuwzględnienie decyzji środowiskowej tam, gdzie jest wymagana.
  • Oparcie całej sprawy na intuicji zamiast na sprawdzeniu, czy dla działki nie obowiązuje MPZP.

Najbardziej kosztowny błąd jest jeden: złożenie wniosku bez wcześniejszego sprawdzenia sytuacji planistycznej. To właśnie tam kryje się większość późniejszych rozczarowań. Jeśli działka wygląda dobrze „w terenie”, ale formalnie ma ograniczenia, urząd nie przeskoczy tego samym dobrym opisem inwestycji. Następny krok warto więc zrobić z uwzględnieniem zmian, które w 2026 roku naprawdę mają znaczenie.

Dlaczego w 2026 roku lepiej nie odkładać wniosku

W 2026 roku planowanie przestrzenne jest w ruchu, a to dla inwestora oznacza jedno: kalendarz ma znaczenie. Z informacji Ministerstwa Rozwoju i Technologii wynika, że decyzje WZ wydane po 1 stycznia 2026 r. wygasają po upływie 5 lat od dnia, w którym stały się prawomocne. To całkiem zmienia sposób myślenia o tej decyzji, bo nie jest już dokumentem „na zawsze”.

Jeszcze ważniejsza jest perspektywa 1 września 2026 r. W gminie, która nie uchwali planu ogólnego, wydanie nowych decyzji WZ będzie możliwe tylko w postępowaniach wszczętych przed tą datą. Dla kogoś, kto planuje inwestycję przy domu albo na działce ogrodowej, to bardzo konkretny argument, żeby nie przeciągać formalności do jesieni.

Jeśli więc masz w planie zabudowę działki, rozbudowę domu albo budynek pomocniczy w ogrodzie, lepiej wejść w procedurę wcześniej niż później. W tej sprawie nie chodzi o straszenie zmianami, tylko o zwykłą ostrożność: im szybciej złożysz poprawny wniosek, tym większa szansa, że decyzja będzie realnie użyteczna w twoim harmonogramie budowy.

Zanim złożysz komplet, sprawdź te trzy rzeczy

Gdybym miał zawęzić cały temat do kilku praktycznych kroków, wskazałbym trzy sprawy, które najczęściej decydują o powodzeniu. To właśnie one oszczędzają najwięcej czasu i nerwów.

  • Sprawdź, czy działka ma MPZP albo czy gmina pracuje nad planem ogólnym.
  • Przygotuj mapę i prosty, czytelny opis tego, co ma powstać na terenie.
  • Upewnij się, że masz wszystko, co potwierdza dojazd, media i ewentualny obowiązek środowiskowy.
Jeśli te trzy elementy są dopięte, wniosek o warunki zabudowy przestaje być zbiorem domysłów, a staje się uporządkowaną formalnością. W praktyce właśnie na tym polega dobra procedura: nie na mnożeniu papierów, tylko na tym, żeby urząd od razu dostał pełny, logiczny obraz inwestycji i mógł wydać decyzję bez zbędnych rund poprawek.

FAQ - Najczęstsze pytania

Jeśli działka ma miejscowy plan zagospodarowania przestrzennego, to on zwykle decyduje o zabudowie i WZ nie jest potrzebna. Po decyzję o warunkach zabudowy sięga się przede wszystkim wtedy, gdy planu miejscowego nie ma. Wniosek może złożyć także osoba, która nie jest właścicielem działki.

Podstawą jest wypełniony ogólnopolski formularz oraz zwykle mapa zasadnicza albo ewidencyjna. Gdy inwestycja dotyczy tylko części działki, trzeba graficznie zaznaczyć granice terenu, a przy bardziej złożonym układzie także pokazać planowane zagospodarowanie. Do tego mogą dojść decyzja środowiskowa, dokumenty o dostępie do infrastruktury, pełnomocnictwo i potwierdzenie opłaty.

Opis nie może ograniczać się do ogólnego hasła. Trzeba wskazać funkcję obiektu, gabaryty, powierzchnię zabudowy, powierzchnię biologicznie czynną, liczbę kondygnacji, dojazd do drogi publicznej i sposób zapewnienia mediów. Im dokładniej opiszesz teren i parametry, tym mniejsze ryzyko wezwania do poprawek.

Standardowa opłata skarbowa za decyzję wynosi 598 zł, a pełnomocnictwo kosztuje 17 zł. Co do zasady urząd ma 90 dni na wydanie decyzji od kompletnego wniosku, a przy domu jednorodzinnym do 70 m² termin wynosi 21 dni. Jeśli brakuje załączników, bieg sprawy się zatrzymuje.

Od 2026 roku decyzje WZ wydane po 1 stycznia mają wygasać po 5 latach od prawomocności. Dodatkowo w gminach bez planu ogólnego nowe decyzje mają być możliwe tylko w postępowaniach wszczętych przed 1 września 2026 r. Jeśli planujesz budowę lub rozbudowę, lepiej złożyć poprawny wniosek wcześniej.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

warunki zabudowy plan miejscowy pełnomocnictwo opłata skarbowa decyzja środowiskowa

Udostępnij artykuł

Hubert Jankowski

Hubert Jankowski

Nazywam się Hubert Jankowski i od sześciu lat zajmuję się tematyką budowy, remontu i aranżacji ogrodów. Moja przygoda z ogrodnictwem zaczęła się od pasji do natury i chęci tworzenia przestrzeni, które łączą estetykę z funkcjonalnością. Zawsze fascynowało mnie, jak odpowiednio zaplanowany ogród może wpłynąć na samopoczucie i atmosferę w domu. W mojej pracy staram się łączyć wiedzę z praktycznym doświadczeniem, aby dostarczać użytecznych i zrozumiałych informacji. Pisząc, koncentruję się na różnych aspektach aranżacji przestrzeni zielonych, od wyboru roślin, przez techniki nawadniania, po nowoczesne trendy w ogrodnictwie. Zawsze dokładam starań, aby moje artykuły były oparte na rzetelnych źródłach i aktualnych informacjach, co pozwala mi na klarowne przedstawianie złożonych tematów. Cieszę się, że mogę dzielić się swoją wiedzą i inspirować innych do tworzenia pięknych ogrodów.

Napisz komentarz
