Przykładowe wpisy do dziennika budowy - Jak ułatwić sobie odbiór?

Przykładowe wpisy do dziennika budowy: obowiązki inwestora i kierownika budowy, nadzór, odbiór robót.

Napisano przez

Wiktor Duda

Opublikowano

30 mar 2026

Spis treści

Dobry dziennik budowy nie jest zbiorem urzędowych formułek, tylko chronologicznym zapisem tego, co naprawdę wydarzyło się na placu budowy. Poniżej pokazuję przykładowe wpisy do dziennika budowy i tłumaczę, jak je pisać, żeby były jednocześnie konkretne, zrozumiałe i zgodne z przepisami. Skupię się na tym, co w praktyce ma znaczenie przy budowie domu i innych robót wymagających formalnego dokumentowania przebiegu prac.

Najważniejsze zasady, które pozwalają prowadzić dziennik budowy bez chaosu

  • Każdy wpis ma opisywać fakt, a nie ogólne wrażenie czy emocje.
  • Wpisy prowadzi się chronologicznie, z datą, podpisem i danymi osoby dokonującej wpisu.
  • Dziennik służy do rejestrowania przebiegu robót, zdarzeń, kontroli, przerw i zmian ważnych dla budowy.
  • W 2026 roku dziennik można prowadzić papierowo albo elektronicznie, zależnie od inwestycji i trybu prowadzenia robót.
  • Jeśli pojawia się błąd, nie poprawia się go „na skróty” - robi się kolejny wpis z właściwą treścią i uzasadnieniem zmiany.
  • Najlepsze wzory są krótkie, rzeczowe i możliwe do obrony przy odbiorze, kontroli albo sporze.

Czym jest dobry wpis i co mówi o nim prawo

Ja zawsze zaczynam od prostego założenia: wpis w dzienniku ma odtworzyć przebieg robót, a nie ładnie wyglądać. W praktyce chodzi o to, żeby po kilku tygodniach lub miesiącach dało się bez zgadywania ustalić, co zrobiono, kto to potwierdził, czy pojawiły się przeszkody i jakie decyzje zapadły. Właśnie dlatego dziennik budowy jest dokumentem urzędowym, a nie zwykłym zeszytem z notatkami.

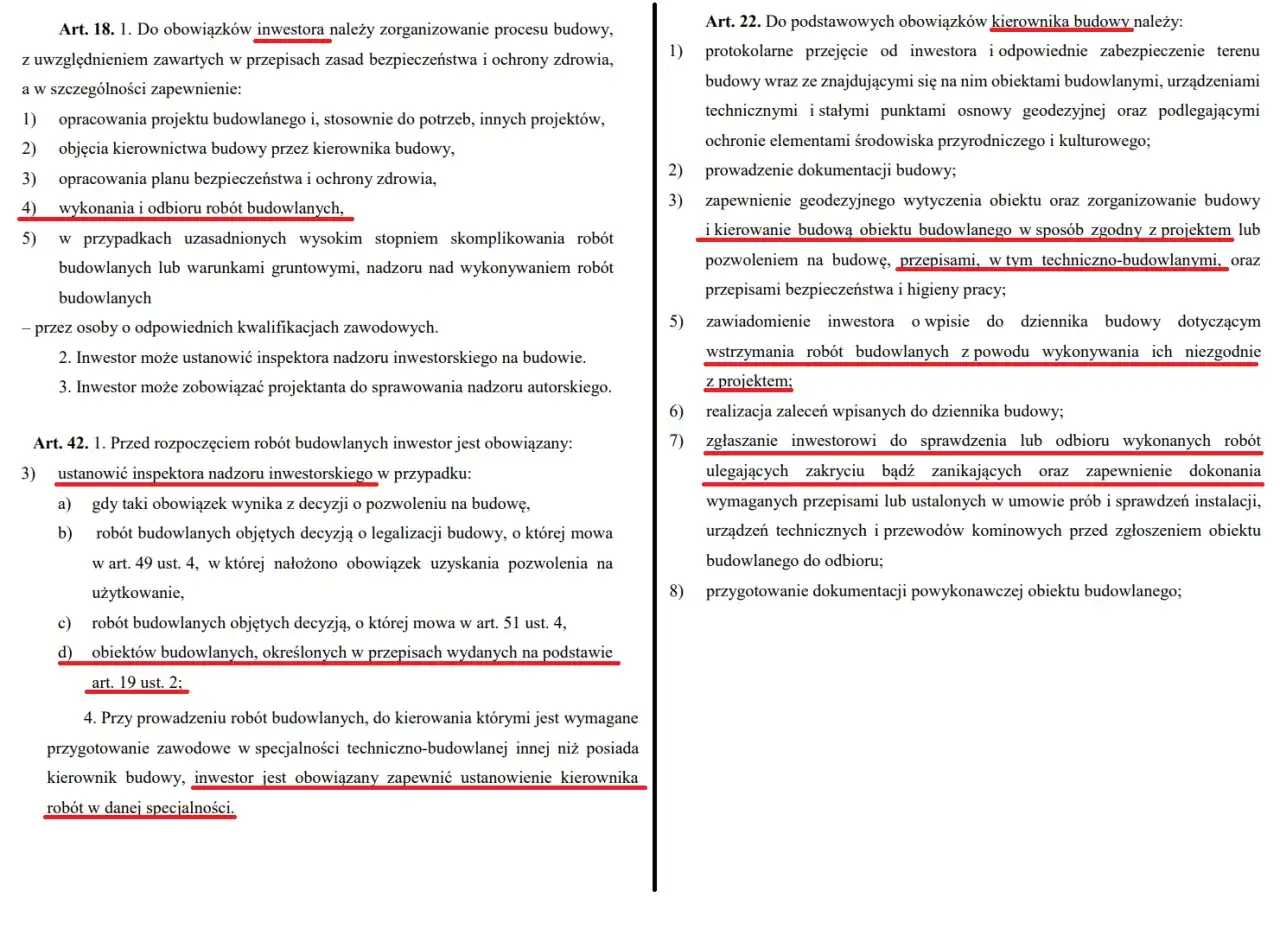

Przepisy są tu dość konkretne. Dziennik prowadzi się dla każdego obiektu wymagającego odpowiedniej decyzji lub zgłoszenia, a wpisy muszą układać się w logiczną, chronologiczną całość. Do dokonania wpisu uprawnieni są przede wszystkim uczestnicy procesu budowlanego, geodeta uprawniony oraz pracownicy organów nadzoru budowlanego. Najczęściej wpisy robi kierownik budowy, ale w praktyce często pojawiają się też notatki inwestora, inspektora nadzoru czy projektanta sprawującego nadzór autorski.

Warto zapamiętać jeszcze jedną rzecz: dobry wpis nie musi być długi. Ma być konkretny, datowany, podpisany i czytelny. Jeśli zawiera tylko ogólnik typu „prace prowadzone prawidłowo”, to formalnie brzmi słabo i niewiele wnosi. Jeśli natomiast opisuje etap robót, stan zaawansowania, przeszkodę albo decyzję, staje się realnym dowodem przebiegu budowy. To właśnie ta różnica decyduje o wartości całej dokumentacji, a dalej pokażę ją na prostych przykładach.

Przykładowe wpisy z kolejnych etapów robót

Przykładowe wpisy do dziennika budowy: obowiązki inwestora i kierownika budowy, odbiór robót budowlanych, nadzór inwestorski.

W tej części pokazuję, jak mogą wyglądać wpisy z typowych momentów budowy domu. Traktuj je jako wzory do dopasowania, a nie tekst do mechanicznego kopiowania. Najlepszy wpis zawsze zawiera datę, fakt, skutek i - jeśli trzeba - decyzję o dalszych działaniach.

Sytuacja Przykładowy wpis Po co go robić
Przekazanie terenu budowy W dniu 12.04.2026 inwestor przekazał teren budowy kierownikowi budowy. Teren został oznakowany i zabezpieczony, wyznaczono strefę składowania materiałów oraz dojścia technologiczne. To początek odpowiedzialności po stronie kierownictwa budowy i jasny punkt startowy dla dalszych robót.
Wytyczenie geodezyjne Geodeta uprawniony dokonał wytyczenia osi budynku oraz punktów charakterystycznych. Wytyczenie potwierdzono w terenie, bez uwag. Ten wpis pokazuje, że roboty rozpoczęto na właściwej podstawie i w prawidłowym położeniu.
Odbiór zbrojenia i deskowania Po sprawdzeniu zbrojenia i deskowania ław fundamentowych dopuszczono element do betonowania. Uwagi nie zgłoszono. To ważny ślad, że kluczowy etap został sprawdzony przed zalaniem betonu.
Betonowanie fundamentów W dniu 23.04.2026 wykonano betonowanie ław fundamentowych. Prace prowadzono zgodnie z harmonogramem, z zachowaniem ciągłości robót i nadzoru. Potwierdza wykonanie robót, ich zakres oraz fakt, że etap został zamknięty.
Przerwa z powodu pogody Ze względu na intensywne opady deszczu i napływ wody do wykopu wstrzymano roboty ziemne do czasu wypompowania wody i poprawy warunków prowadzenia prac. Takie wpisy tłumaczą opóźnienie i zabezpieczają przed zarzutem bezczynności.
Dostawa materiałów z opóźnieniem Nie dostarczono planowanej partii stali zbrojeniowej w terminie. Przesunięto kolejność robót i zabezpieczono front prac do czasu dostawy materiału. Pokazuje przyczynę zmiany harmonogramu i uzasadnia reorganizację prac.
Kontrola inspektora W dniu 06.05.2026 przeprowadzono kontrolę robót fundamentowych. Nie stwierdzono nieprawidłowości / stwierdzono uwagi dotyczące ... i zobowiązano wykonawcę do ich usunięcia do dnia ... Wpis dokumentuje przebieg kontroli i ewentualne zalecenia, które trzeba później rozliczyć.
Zmiana kierownika budowy Dotychczasowy kierownik budowy przekazał obowiązki nowemu kierownikowi. Wpisano stan zaawansowania robót, zabezpieczenie terenu oraz zakres prac pozostających do wykonania. Bez tego łatwo zgubić odpowiedzialność za etap przejściowy i późniejsze decyzje.
Zakończenie robót Po zakończeniu robót i uporządkowaniu terenu kierownik budowy stwierdził zamknięcie dziennika budowy. Prace nie pozostawiają otwartych robót wymagających wpisu ciągłego. Domyka dokumentację i jasno wskazuje moment zakończenia prowadzenia dziennika.

W praktyce najlepiej działają wpisy, które odpowiadają na trzy pytania: co się stało, kiedy się stało i jaki ma to wpływ na budowę. Jeśli wpis nie daje się odczytać po miesiącu bez telefonów do wykonawcy, to zwykle znaczy, że był zbyt ogólny. Właśnie dlatego same wzory trzeba umieć przełożyć na poprawną, formalną treść, a nie tylko przepisać z internetu.

Jak sformułować wpis, żeby był poprawny formalnie

Co musi się znaleźć w każdej notatce

Wpis powinien zawierać datę, imię i nazwisko osoby dokonującej wpisu, jej funkcję w procesie budowlanym oraz podpis albo uwierzytelnienie w systemie elektronicznym. To nie jest ozdobnik. Bez tych elementów dokument szybko traci swoją moc dowodową. Warto też pisać językiem prostym, ale technicznym: „rozpoczęto betonowanie”, „wstrzymano roboty”, „dopuszczono do kolejnego etapu”, „stwierdzono stan zaawansowania” - takie sformułowania są lepsze niż potoczne opisy.

Jak poprawiać błędny wpis

Jeżeli pomylę datę, zakres robót albo opiszę coś nieprecyzyjnie, nie zamazuję błędu i nie próbuję go „naprawić po cichu”. Zamiast tego robię kolejny wpis, w którym podaję prawidłową treść i uzasadniam zmianę. To ważne zwłaszcza wtedy, gdy wpis może mieć znaczenie przy odbiorze, reklamacji albo sporze co do odpowiedzialności za roboty. W dokumentacji budowlanej przejrzystość jest po prostu bezpieczniejsza niż kosmetyka.

Przeczytaj również: Czy piwnica wlicza się do metrażu - Kiedy podnosi powierzchnię?

Paper i EDB robią to trochę inaczej

W dzienniku papierowym liczy się trwałość, czytelność i porządek stron. W elektronicznym dzienniku budowy działa podobna logika, ale wpisy są wiązane z kontem użytkownika i jego uprawnieniami. W praktyce oznacza to mniej ryzyka zgubienia dokumentu i łatwiejszą kontrolę kolejności zdarzeń. Ja widzę tu jedną ważną korzyść: w EDB trudniej „zgubić” wpis lub dopisać go chaotycznie po czasie, bo system lepiej pilnuje struktury dokumentacji.

Jeśli inwestycja jest prowadzona elektronicznie, dobrze jest od początku ustalić, kto i kiedy ma robić wpisy. To oszczędza nerwy przy zmianach brygad i przy pracach, które przebiegają szybko, bo kolejność decyzji bywa wtedy ważniejsza niż sam opis techniczny. I właśnie tu łatwo popełnić kilka typowych błędów, które później odbijają się przy odbiorze.

Najczęstsze błędy, które potem utrudniają odbiór

  • Zbyt ogólny wpis - „prace prowadzone” nic nie mówi o etapie, skutku ani odpowiedzialności.
  • Brak daty albo podpisu - bez tego wpis słabiej broni się jako dokument.
  • Emocjonalny język - komentarze o konflikcie, winie czy „niechlujnej ekipie” nie zastępują faktów.
  • Pomijanie przerw i przeszkód - jeśli deszcz, awaria lub brak materiału blokują roboty, trzeba to odnotować.
  • Wpisy po czasie bez odtworzenia kolejności - wtedy dokument robi się nieczytelny i trudny do obrony.
  • Brak śladu po kontroli lub zmianie funkcji - to szczególnie ryzykowne przy odbiorze i ewentualnej odpowiedzialności.

Najgorszy błąd to nie pojedyncza literówka, tylko dokument prowadzony „na szybko” przez kilka tygodni bez rytmu i bez sensownej treści. Potem trudno ustalić, kiedy naprawdę wykonano dany etap i kto go zatwierdził. Jeśli chcę, żeby dziennik faktycznie pomagał, pilnuję jednej prostej zasady: wpis robię od razu po wydarzeniu albo tego samego dnia.

Gotowy schemat, z którego korzystam przy każdym ważnym zdarzeniu

W praktyce lubię korzystać z prostego układu, bo działa zarówno przy dużych inwestycjach, jak i przy budowie domu jednorodzinnego. Taki schemat nie zastępuje treści, ale pomaga pisać szybko i bez pominięć. Można go stosować do rozpoczęcia robót, odbioru etapu, przerwy technologicznej, zmiany osoby pełniącej funkcję albo kontroli na budowie.

  1. Najpierw wpisuję datę i godzinę, jeśli zdarzenie dzieje się w ciągu dnia i ma znaczenie dla kolejności robót.
  2. Potem krótko opisuję co się wydarzyło - bez ozdobników, ale z podaniem etapu robót.
  3. Następnie dopisuję skutek dla harmonogramu, bezpieczeństwa albo dalszych działań.
  4. Na końcu wskazuję osobę dokonującą wpisu, jej funkcję i podpis albo uwierzytelnienie.

Przykład w praktyce może wyglądać tak: „W dniu 18.05.2026 po odbiorze zbrojenia dopuszczono wykonanie betonowania stropu. Nie stwierdzono uwag. Wpis sporządził kierownik budowy”. To jest krótki zapis, ale zawiera wszystko, co trzeba: fakt, etap, decyzję i autora. Takie podejście uważam za najbezpieczniejsze, bo nie rozdmuchuje dokumentu, a jednocześnie zostawia czytelny ślad.

Jeżeli zdarzenie jest bardziej złożone, dokładam jeszcze jedno zdanie z uzasadnieniem, na przykład o przyczynie przerwy, zmianie kolejności robót albo konieczności dodatkowej kontroli. Dzięki temu wpis staje się nie tylko formalny, ale też naprawdę użyteczny przy późniejszym rozliczeniu budowy.

Co warto mieć wpisane od pierwszego dnia, żeby później nie gonić papierów

Na koniec zostawiam rzecz praktyczną, którą widać dopiero po kilku tygodniach pracy: najwięcej problemów nie powodują spektakularne błędy, tylko brak porządku od początku. Jeśli chcesz, żeby dziennik budowy był narzędziem, a nie kulą u nogi, trzymaj pod ręką kilka prostych elementów i zapisuj je systematycznie.

  • Listę osób pełniących funkcje na budowie wraz z numerami uprawnień.
  • Daty przekazania terenu, rozpoczęcia i zakończenia poszczególnych etapów robót.
  • Protokoły odbiorów, kontroli, prób i uzgodnień technicznych.
  • Wpisy o przerwach, awariach, warunkach pogodowych i zmianach w harmonogramie.
  • Ślad po zmianie kierownika budowy, inspektora albo projektanta sprawującego nadzór autorski.

Jeśli trzymasz się takiego porządku, dziennik naprawdę zaczyna pracować dla inwestora i kierownika budowy, a nie przeciwko nim. Właśnie dlatego przykładowe wpisy do dziennika budowy warto traktować jako wzór logiki, a nie sztywny tekst do kopiowania. Najlepszy zapis to taki, który po miesiącach nadal jasno pokazuje przebieg robót i nie zostawia miejsca na domysły.

FAQ - Najczęstsze pytania

Wpisy mogą robić uczestnicy procesu budowlanego: kierownik budowy, inspektor nadzoru, projektant oraz inwestor. Uprawnienia mają także geodeci oraz pracownicy organów nadzoru budowlanego. Każdy wpis musi być opatrzony czytelnym podpisem.

Błędów nie należy zmazywać ani zamazywać. W przypadku pomyłki należy dokonać kolejnego wpisu z prawidłową treścią oraz krótkim uzasadnieniem zmiany. Zapewnia to pełną przejrzystość i wiarygodność dokumentacji urzędowej.

Dobry wpis określa datę, konkretny fakt (np. odbiór zbrojenia), skutek dla dalszych prac oraz dane osoby wpisującej. Unikaj ogólników – zapis powinien pozwalać na precyzyjne odtworzenie przebiegu robót nawet po wielu miesiącach.

Tak, dziennik budowy może być prowadzony zarówno w formie papierowej, jak i elektronicznej (EDB). System elektroniczny ułatwia kontrolę chronologii zdarzeń i zmniejsza ryzyko zgubienia dokumentacji przez uczestników procesu.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Wiktor Duda

Wiktor Duda

Nazywam się Wiktor Duda i od ponad dziesięciu lat zajmuję się tematyką budowy, remontów oraz aranżacji ogrodów. Moje doświadczenie obejmuje analizowanie trendów rynkowych oraz tworzenie treści, które pomagają czytelnikom lepiej zrozumieć skomplikowane aspekty związane z tymi dziedzinami. Specjalizuję się w praktycznych rozwiązaniach i innowacyjnych pomysłach, które mogą znacząco poprawić funkcjonalność oraz estetykę przestrzeni ogrodowych. Moim celem jest dostarczanie rzetelnych, aktualnych i obiektywnych informacji, które wspierają czytelników w podejmowaniu świadomych decyzji dotyczących ich projektów. Wierzę, że każdy ogród ma potencjał, aby stać się wyjątkowym miejscem, a moja misja to inspirowanie i edukowanie w tej dziedzinie. Dzięki mojemu zaangażowaniu i pasji do ogrodnictwa, staram się tworzyć treści, które są zarówno informacyjne, jak i inspirujące.

Napisz komentarz

Share your thoughts with the community
