Rozbudowa starego domu ma sens wtedy, gdy nowa część rozwiązuje realny problem: brakuje miejsca, światła, wygodniejszego układu albo lepszego kontaktu z ogrodem. Dobrze przygotowany projekt pozwala połączyć te potrzeby z konstrukcją, przepisami i budżetem, zamiast dokładania przypadkowego metrażu. Poniżej pokazuję, jakie warianty dobudówek sprawdzają się najczęściej, jak wygląda proces projektowy, ile to zwykle kosztuje i gdzie najłatwiej popełnić kosztowny błąd.
Najpierw sprawdź, czy dobudówka ma poprawić układ domu, czy tylko dodać metry
- Najlepsze projekty rozbudowy zaczynają się od funkcji, a dopiero potem przechodzą do bryły i materiałów.
- Przy starym domu kluczowe są: stan konstrukcji, inwentaryzacja i sprawdzenie MPZP albo warunków zabudowy.
- Rozbudowa domu co do zasady wymaga pozwolenia na budowę, więc formalności warto zaplanować przed koncepcją.
- Mała dobudówka bywa droższa w przeliczeniu na metr kwadratowy niż większa, bo pochłaniają ją koszty stałe.
- Najlepiej działają projekty, które łączą dom z ogrodem, poprawiają doświetlenie i nie udają, że nowa część powstała w innym wieku.

Jakie układy dobudówki działają najlepiej
Jeśli patrzę na rozbudowę starego domu praktycznie, a nie wyłącznie estetycznie, szybko wychodzi, że nie każdy metr jest równie cenny. Czasem lepiej dobudować 18 m² sensownie zaprojektowanej strefy wejściowej niż 35 m², które tylko powiększą korytarz i podniosą koszt całej inwestycji.
| Wariant dobudówki | Kiedy ma sens | Co zyskujesz | Na co uważać |
|---|---|---|---|
| Strefa dzienna od ogrodu | Gdy stary dom jest ciemny i ma zbyt mały salon lub kuchnię | Więcej światła, lepszy kontakt z tarasem i ogrodem, czytelny układ życia codziennego | Przegrzanie latem, mostki termiczne przy połączeniu z istniejącą ścianą |
| Wiatrołap, garderoba, pralnia | Gdy brakuje strefy buforowej i miejsca na codzienne rzeczy | Porządek przy wejściu, mniej chaosu w domu, niższy koszt niż przy dużym salonie | Za mała powierzchnia komunikacji i zbyt ciasne przejścia |
| Sypialnia z łazienką | Gdy dom ma słaby układ nocnej strefy albo planujesz wygodniejsze użytkowanie na przyszłość | Lepsza prywatność i komfort, szczególnie w domach wielopokoleniowych | Konieczność sprawdzenia instalacji, wentylacji i odwodnienia |
| Garaż lub pomieszczenie techniczne | Gdy chcesz odciążyć dom z funkcji gospodarczych | Więcej ładu w starym budynku, prostsza logistyka, miejsce na sprzęt ogrodowy | To rozwiązanie nie zawsze daje największy efekt mieszkalny, więc trzeba dobrze policzyć priorytety |
| Łącznik między starą a nową częścią | Gdy istniejący budynek ma słabą konstrukcję albo chcesz świadomie odciąć nowe od starego | Bezpieczniejsze rozwiązanie konstrukcyjne, wyraźny porządek funkcjonalny | Więcej detali do dopracowania i większa wrażliwość na błędy izolacyjne |
Z mojego doświadczenia wynika, że najlepiej bronią się projekty, które rozwiązują jedną mocną potrzebę, zamiast próbować załatwić wszystko naraz. Jeśli dom jest mocno zacieniony, zwykle lepsza będzie niska, szeroka dobudówka z dużymi przeszkleniami niż wysoka bryła bez związku z ogrodem. To właśnie wybór funkcji na początku przesądza, czy dalszy projekt będzie prosty, czy zacznie się komplikować.
Formalności, które trzeba sprawdzić zanim architekt narysuje pierwszą kreskę
Przy rozbudowie starego domu formalności nie są dodatkiem do projektu, tylko jego częścią. Biznes.gov.pl wskazuje wprost, że rozbudowa domu co do zasady wymaga pozwolenia na budowę, więc warto zacząć od sprawdzenia, czy działka i istniejący budynek w ogóle pozwalają na planowaną zmianę.
- Sprawdź MPZP albo warunki zabudowy, bo to one zwykle przesądzają o linii zabudowy, wysokości, kącie dachu i dopuszczalnej kubaturze.
- Ustal stan prawny działki i granice, szczególnie jeśli dobudówka ma stanąć blisko sąsiedniej posesji.
- Zrób inwentaryzację istniejącego domu, czyli dokładny pomiar i odtworzenie faktycznego układu budynku.
- Zleć ocenę techniczną, jeśli dom jest stary, zawilgocony, miał już przeróbki albo nie masz pewności co do fundamentów i ścian nośnych.
- Sprawdź, czy w grę nie wchodzi ochrona konserwatorska, bo wtedy dochodzą dodatkowe uzgodnienia.
W praktyce największy błąd polega na tym, że inwestor zamawia projekt „na oko”, a dopiero później okazuje się, że ściana nośna nie ma odpowiedniej rezerwy, dach ma nietypową geometrię albo plan miejscowy nie pozwala na taką wysokość nowej części. To właśnie dlatego przy rozbudowie starych domów najpierw bada się ograniczenia, a dopiero potem rysuje koncepcję. Dzięki temu kolejny etap, czyli projekt właściwy, nie zamienia się w serię poprawek.
Jak wygląda dobry projekt rozbudowy krok po kroku
Dobry projekt rozbudowy nie zaczyna się od elewacji. Ja zwykle zaczynam od funkcji, konstrukcji i światła dziennego, bo dopiero na tym tle ma sens decyzja o formie bryły. W starym domu te trzy rzeczy często są ważniejsze niż sam wygląd z zewnątrz.
| Etap | Co się robi | Dlaczego to ważne | Typowy czas |
|---|---|---|---|
| Analiza potrzeb | Ustala się, po co naprawdę ma powstać dobudówka | Bez tego projekt łatwo robi się zbyt duży albo źle ustawiony względem domu i ogrodu | 1-2 spotkania |
| Inwentaryzacja | Mierzy się istniejący budynek i sprawdza jego faktyczny stan | Stary dom rzadko zgadza się z dokumentacją sprzed lat | Od kilku dni do 2 tygodni |
| Koncepcja | Powstaje układ pomieszczeń, bryła, wejścia i powiązania z ogrodem | To tu najłatwiej poprawić komunikację i doświetlenie | 2-4 tygodnie |
| Sprawdzenie konstrukcji | Konstruktor ocenia, jak połączyć nową część ze starą | To ogranicza ryzyko pęknięć, osiadań i problemów z dachem | 1-3 tygodnie |
| Projekt budowlany i branżowy | Opracowuje się architekturę, konstrukcję i instalacje | Tu zapadają decyzje o kosztach i wykonalności | 3-8 tygodni |
| Formalności urzędowe | Składa się wymagane dokumenty i czeka na rozstrzygnięcie | Bez tego nie warto planować startu robót | Zwykle kilka tygodni do kilku miesięcy |
W takim projekcie ogromne znaczenie ma mostek termiczny, czyli miejsce, przez które ciepło ucieka szybciej niż przez resztę przegrody. Przy rozbudowie pojawia się on najczęściej w miejscu styku starego i nowego muru, przy wieńcu, fundamencie albo dachu. Jeśli ten detal zostanie źle rozwiązany, nawet bardzo ładna dobudówka potrafi później generować wilgoć, chłód i wyższe rachunki za ogrzewanie.
Ile kosztuje projekt i sama realizacja
Rozbudowa starego domu bywa droższa, niż sugeruje sam metraż. Mała dobudówka ma zwykle sporo kosztów stałych: projekt, pomiary, fundament, połączenie z istniejącym budynkiem, dach, obróbki i instalacje. Dlatego w przeliczeniu na metr kwadratowy mała inwestycja często wypada mniej korzystnie niż większa.
| Pozycja | Orientacyjny koszt w 2026 | Co wpływa na cenę |
|---|---|---|
| Inwentaryzacja budynku | 1 500-5 000 zł | Metraż, brak dokumentacji, stopień skomplikowania domu |
| Ekspertyza techniczna | 2 000-8 000 zł | Stan konstrukcji, konieczność odkrywek, zakres opinii konstruktora |
| Projekt rozbudowy | 100-250 zł/m² projektowanej powierzchni, zwykle 8 000-25 000 zł | Zakres opracowania, liczba branż, renoma pracowni, trudność wpięcia w stary dom |
| Mapy i uzgodnienia | 800-3 000 zł | Lokalizacja, liczba wymaganych uzgodnień, stan dokumentacji działki |
| Realizacja dobudówki | 5 500-9 000 zł/m² | Technologia, fundamenty, dach, stolarka, instalacje, standard wykończenia |
Dla porządku: mała dobudówka 15-20 m² potrafi zamknąć się w budżecie około 90 000-180 000 zł, a większa i lepiej wykończona część o powierzchni 30-40 m² często wymaga już 180 000-320 000 zł. Jeśli dodasz wykończenie pod klucz, trzeba zwykle doliczyć kolejne kilkanaście do kilkudziesięciu procent. Najszybciej budżet rośnie tam, gdzie trzeba wzmacniać fundamenty, przebijać ścianę nośną, przenosić instalacje albo dopasowywać nową połać dachu do starej konstrukcji.
Jak dopasować nową bryłę do starego domu i ogrodu
Tu bardzo łatwo popaść w skrajności. Albo ktoś kopiuje wszystko 1:1 i otrzymuje niezręczną imitację, albo projektuje dobudówkę tak nowoczesną, że stary dom wygląda przy niej na przypadkowy dodatek. Najlepiej działa rozwiązanie pośrodku: powtórzyć kilka ważnych rytmów, ale nie udawać, że nowa część powstała w tym samym czasie co reszta budynku.
| Strategia | Kiedy działa najlepiej | Plusy | Ryzyko |
|---|---|---|---|
| Harmonijne dopasowanie | Gdy stary dom ma prostą, czytelną formę i chcesz zachować spokojny charakter całości | Nowa część nie wybija się zbyt mocno, dom pozostaje spójny wizualnie | Łatwo przesadzić z „naśladowaniem” i stworzyć sztuczny efekt |

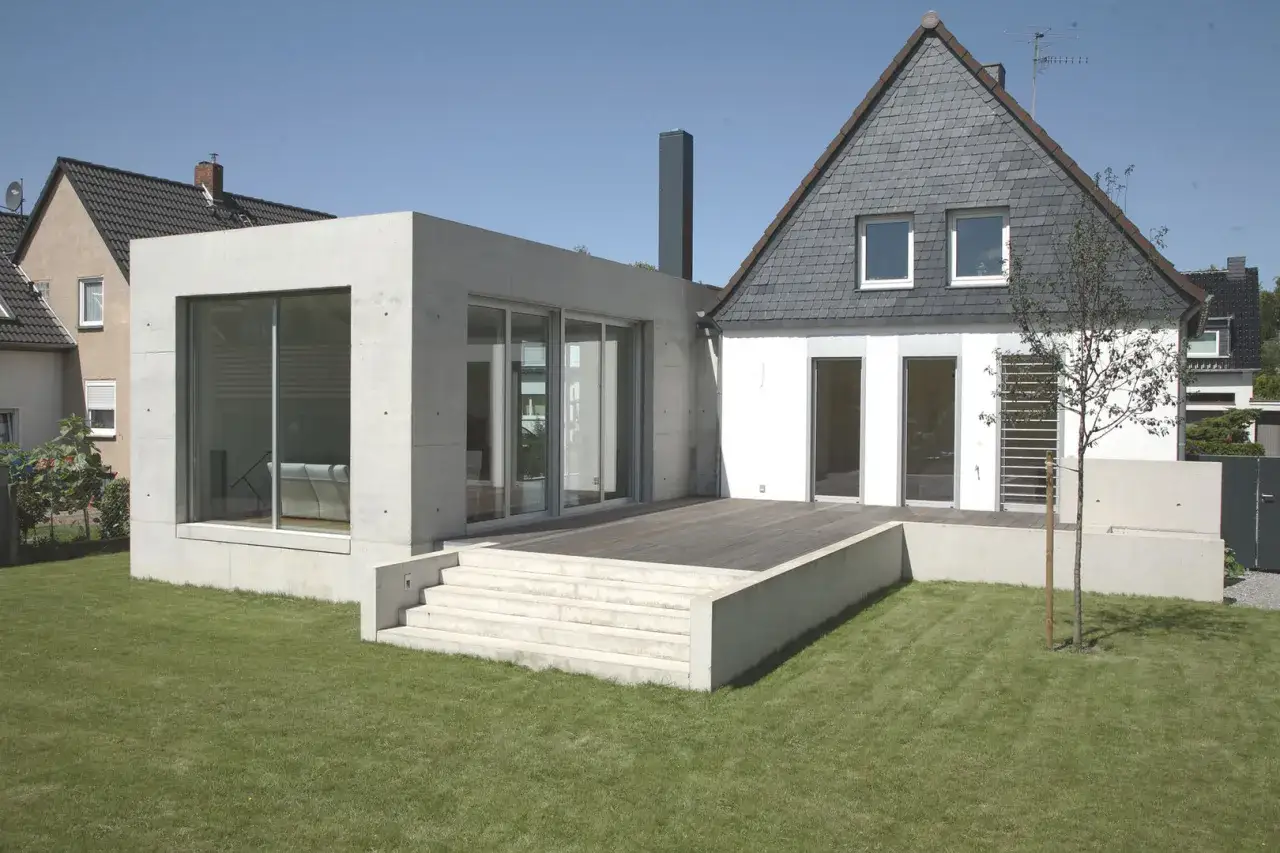

| Świadomy kontrast | Gdy stary dom jest architektonicznie ciężki, ciemny albo ma niekorzystne proporcje | Nowa bryła odświeża całość i porządkuje ją wizualnie | Bez dobrego detalu kontrast wygląda jak zderzenie dwóch przypadkowych pomysłów |
W praktyce pilnuję kilku rzeczy: wysokości okapu, linii dachu, rytmu okien, grubości detali i proporcji przeszkleń. Jeśli dobudówka ma być od strony ogrodu, dobrze jest od razu przewidzieć miejsce na taras, zacienienie i odwodnienie. To ważne nie tylko dla estetyki, ale też dla komfortu użytkowania, bo źle ustawione przeszklenie potrafi latem zamienić nową część domu w szklarnię. W takich projektach ogród nie jest dodatkiem, tylko równorzędnym elementem całej kompozycji.
Na co zwracam uwagę, żeby dobudówka po latach nadal miała sens
Jeśli miałbym wskazać jedną rzecz, która najczęściej decyduje o jakości rozbudowy, powiedziałbym: konsekwencja. Dobudówka ma działać nie tylko w dniu odbioru, ale też po pięciu, dziesięciu i piętnastu latach użytkowania. Dlatego przed startem sprawdzam zawsze cztery obszary.
- Konstrukcję - czy nowa część będzie niezależna, czy połączona z istniejącą ścianą i w jakim miejscu.
- Instalacje - czy ogrzewanie, wentylacja, kanalizacja i elektryka dadzą się rozsądnie wpiąć w stary dom.
- Wilgoć i odwodnienie - czy woda deszczowa nie będzie spływać pod fundament lub pod taras.
- Funkcję ogrodu - czy rozbudowa nie zabierze światła, dojścia albo najbardziej wartościowego fragmentu działki.
Jeśli projekt dobrze odpowiada na te cztery pytania, inwestycja ma szansę być naprawdę udana, a nie tylko „większa”. W przypadku starego domu właśnie to robi największą różnicę: nowa część ma poprawiać codzienne życie, a nie tylko zwiększać powierzchnię na papierze. I to jest chyba najrozsądniejszy punkt wyjścia, gdy planuje się rozbudowę z myślą o latach, a nie o samym rozpoczęciu budowy.
