Budynek gospodarczy bez pozwolenia - co grozi i jak zalegalizować?

Budynki gospodarcze bez pozwolenia, ale zgłoszenie do urzędu jest wymagane. Uniknij kary za budynek gospodarczy bez pozwolenia, poznaj zasady budowy.

Napisano przez

Hubert Jankowski

Opublikowano

14 sie 2026

Spis treści

Kara za budynek gospodarczy bez pozwolenia nie sprowadza się do jednego mandatu. W grę wchodzą różne skutki: od wstrzymania robót i postępowania nadzoru budowlanego, przez opłatę legalizacyjną, aż po nakaz rozbiórki, jeśli obiektu nie da się zalegalizować. W tym artykule porządkuję najważniejsze zasady: kiedy przy budynku gospodarczym wystarcza zgłoszenie, kiedy potrzebne jest pozwolenie, jakie są realne koszty błędu i co zrobić, jeśli obiekt już stoi.

Najważniejsze zasady przy budynku gospodarczym bez formalności

  • Wolnostojący, parterowy budynek gospodarczy do 35 m2 zwykle wymaga zgłoszenia, a nie pozwolenia, ale muszą być spełnione limity powierzchni i liczby obiektów na działce.
  • Jeśli startujesz bez wymaganego zgłoszenia albo mimo sprzeciwu urzędu, nadzór może uznać to za samowolę budowlaną.
  • W typowym przypadku legalizacja małego budynku gospodarczego kosztuje 5000 zł, ale to nie gwarantuje sukcesu.
  • Gdy od zakończenia budowy minęło co najmniej 20 lat, możliwa jest uproszczona legalizacja bez klasycznej opłaty legalizacyjnej.
  • Największym problemem nie jest sam rozmiar obiektu, tylko niezgodność z planem miejscowym, warunkami zabudowy albo przepisami technicznymi.

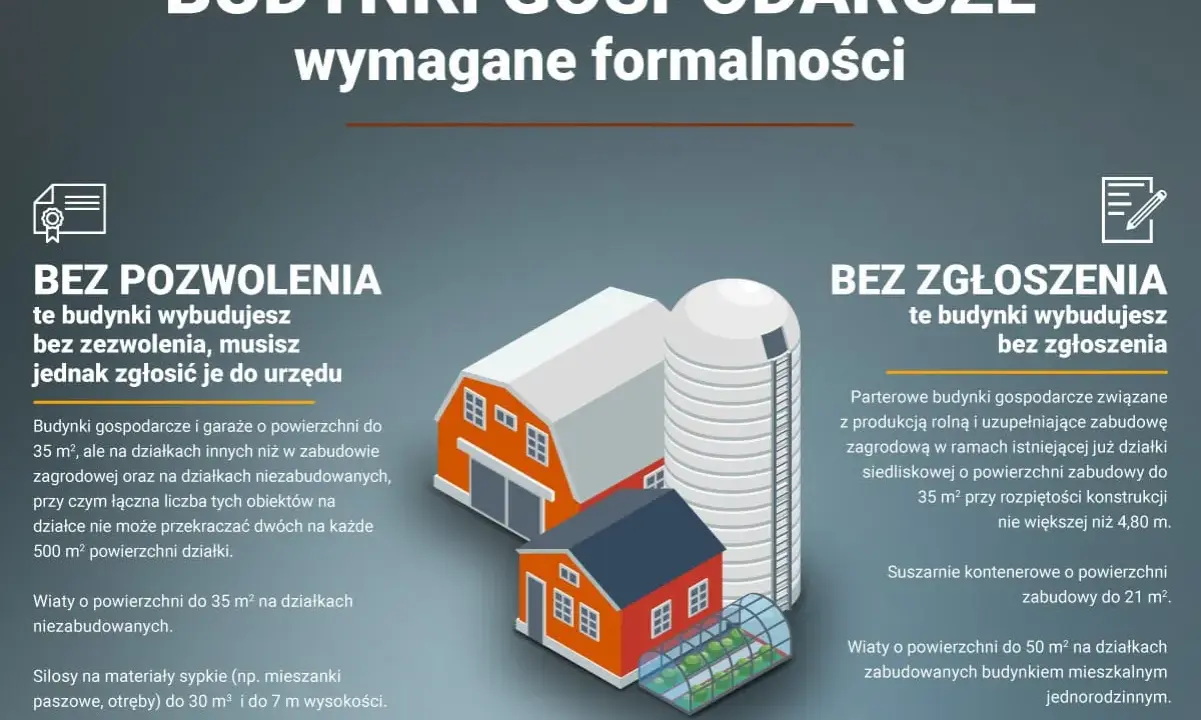

Piękny ogród i domek gospodarczy, ale czy kara za budynek gospodarczy bez pozwolenia nie zepsuje tego widoku?

Kiedy budynek gospodarczy wymaga zgłoszenia, a kiedy pozwolenia

W praktyce najwięcej pomyłek bierze się stąd, że ktoś słyszy „mały budynek gospodarczy” i zakłada, że formalności nie ma wcale. To błąd. Dla zwykłej, wolnostojącej i parterowej zabudowy gospodarczej ustawodawca przewidział uproszczenie, ale ono nie oznacza pełnej dowolności.

Jeśli obiekt ma do 35 m2 powierzchni zabudowy i mieści się w limicie liczby takich obiektów na działce, zwykle wystarcza zgłoszenie. Na działce o powierzchni 500 m2 są to najczęściej maksymalnie 2 takie obiekty, a przy 1000 m2 limit rośnie do 4. To ważne, bo przekroczenie samego metrażu albo liczby obiektów może od razu zmienić status inwestycji.

Sytuacja Najczęściej wymagana formalność Praktyczny komentarz
Wolnostojący, parterowy budynek gospodarczy do 35 m2 Zgłoszenie To najczęstszy wariant dla schowka, narzędziowni albo małego zaplecza ogrodowego.
Budynek gospodarczy w zabudowie zagrodowej na działce siedliskowej, do 35 m2 i przy rozpiętości konstrukcji do 4,80 m Bez pozwolenia i bez zgłoszenia To szczególny przypadek związany z gospodarstwem rolnym, a nie typową działką przydomową.
Obiekt większy niż 35 m2 albo niespełniający limitów działki Pozwolenie na budowę Tu nie ma już prostego schematu „postawię i zobaczę”.
Budynek na terenie objętym dodatkowymi ograniczeniami planistycznymi Zależnie od sytuacji Nawet mały obiekt może wymagać innego trybu albo okazać się niemożliwy do zalegalizowania.

Ja zawsze zaczynam od dwóch pytań: czy obiekt naprawdę mieści się w limicie i czy działka dopuszcza taką zabudowę w planie miejscowym albo w decyzji o warunkach zabudowy. Dopiero potem ma sens sprawdzanie, czy wystarczy zgłoszenie. Bez tego łatwo pomylić „mały” z „legalny”.

Co grozi za postawienie go bez wymaganych formalności

Jeżeli inwestor rozpocznie budowę bez wymaganego zgłoszenia albo mimo sprzeciwu urzędu, wchodzi w grę samowola budowlana. Nadzór budowlany może wtedy wstrzymać roboty, zażądać dokumentów legalizacyjnych i ocenić, czy obiekt da się uratować. To nie jest jedynie formalny straszak, tylko realna procedura, która szybko zamienia się w koszt i czas.

Za samo wykonanie robót z naruszeniem przepisów prawa budowlanego grozi też odpowiedzialność wykroczeniowa w formie grzywny. W praktyce nie ma dziś jednego, prostego „mandatu za budynek gospodarczy”, ale są trzy klasyczne skutki: wstrzymanie budowy, opłata legalizacyjna albo rozbiórka. Jeśli ktoś ignoruje postanowienie o wstrzymaniu i dalej pracuje, ryzyko kończy się jeszcze gorzej.

Co się dzieje Skutek dla inwestora Dlaczego to ważne
Budowa bez wymaganego zgłoszenia lub pozwolenia Wstrzymanie robót i wszczęcie postępowania To pierwszy formalny sygnał, że sprawa wchodzi do nadzoru budowlanego.
Kontynuowanie budowy mimo wstrzymania Duże ryzyko decyzji o rozbiórce To jeden z najgorszych błędów, bo zamyka drogę do spokojnej legalizacji.
Brak możliwości doprowadzenia obiektu do zgodności z prawem Nakaz rozbiórki Opłata nie rozwiązuje wszystkiego, jeśli obiekt jest sprzeczny z przepisami planistycznymi lub technicznymi.
Obiekt starszy niż 20 lat Uproszczona legalizacja To często ostatnia sensowna droga dla starego budynku gospodarczego stojącego od lat na działce.

Najbardziej mylące jest to, że sam fakt małych rozmiarów nie chroni przed konsekwencjami. Nadzór nie patrzy wyłącznie na metraż, tylko na cały kontekst: sposób posadowienia, zgodność z planem, dokumenty i to, czy inwestor w ogóle miał prawo zacząć.

Ile kosztuje legalizacja i od czego zależy opłata

Tu wiele osób liczy na prostą odpowiedź, a ta bywa zaskakująca: dla typowego, wolnostojącego parterowego budynku gospodarczego o powierzchni do 35 m2 opłata legalizacyjna wynosi 5000 zł. To kwota, która często bardziej boli niż sam koszt materiałów, bo pojawia się dopiero wtedy, gdy obiekt już stoi.

Nie każdy przypadek da się jednak wrzucić do jednego worka. Gdy obiekt wymagał pozwolenia na budowę, opłata legalizacyjna liczona jest według wzoru ustawowego i może wyjść wyraźnie wyższa. Z drugiej strony, w uproszczonej legalizacji po upływie 20 lat klasycznej opłaty legalizacyjnej co do zasady nie ma, choć nadal mogą dojść koszty dokumentów, inwentaryzacji lub ekspertyzy.

Wariant Typowy koszt legalizacji Co warto wiedzieć
Mały budynek gospodarczy do 35 m2, legalizowany po samowoli 5000 zł To najczęstszy scenariusz dla przydomowego obiektu ogrodowego.
Obiekt, który powinien mieć pozwolenie na budowę Według wzoru ustawowego, zwykle znacznie więcej niż 5000 zł Nie ma tu jednej stawki dla wszystkich przypadków.
Legalizacja uproszczona po 20 latach Bez klasycznej opłaty legalizacyjnej To nie oznacza braku kosztów w ogóle, ale eliminuje najboleśniejszą pozycję.

W praktyce opłata legalizacyjna to tylko część rachunku. Do tego mogą dojść koszty geodezyjne, szkice, mapy, projekt zagospodarowania działki, a czasem także pomoc projektanta. Dlatego przy małym budynku gospodarczym najtańsza bywa nie legalizacja, tylko wcześniejsze sprawdzenie formalności przed rozpoczęciem prac.

Jak wygląda legalizacja krok po kroku

Jeśli budynek już powstał albo jest w trakcie budowy, pierwszym ruchem nie jest przerabianie go na siłę, tylko uporządkowanie sprawy z nadzorem budowlanym. Po stwierdzeniu samowoli organ wydaje postanowienie o wstrzymaniu budowy i wskazuje, jakie dokumenty trzeba dostarczyć. Od tego momentu ważny jest termin i komplet papierów, a nie improwizacja.

W standardowej procedurze inwestor ma 30 dni od doręczenia postanowienia o wstrzymaniu na złożenie wniosku o legalizację. Następnie organ sprawdza dokumenty i zgodność obiektu z przepisami planistycznymi oraz technicznymi. Jeśli wszystko się zgadza, wylicza opłatę legalizacyjną, którą trzeba wpłacić w terminie 7 dni. Dopiero potem legalizacja przechodzi do końca.

Dokumenty, które zwykle są potrzebne

  • Wniosek o legalizację.
  • Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
  • Szkice, rysunki lub dokumentacja techniczna wskazana przez organ.
  • Projekt zagospodarowania działki lub terenu, jeśli jest wymagany.
  • Zaświadczenie o zgodności z miejscowym planem albo decyzja o warunkach zabudowy, jeśli planu nie ma.

Przeczytaj również: Rodzinny kredyt mieszkaniowy - Jak kupić mieszkanie bez wkładu?

Najczęstsze miejsca, na których sprawa się wykłada

  • Obiekt nie pasuje do planu miejscowego.
  • Brakuje prawa do dysponowania nieruchomością.
  • Obiekt przekroczył dopuszczalne wymiary lub liczbę obiektów na działce.
  • Inwestor dalej prowadzi roboty mimo wstrzymania.

W praktyce legalizacja nie „odwraca” każdej pomyłki. Jeśli budynek od początku stoi w miejscu, którego plan miejscowy nie przewiduje, albo nie da się go doprowadzić do zgodności technicznej, organ wyda decyzję o rozbiórce. I właśnie dlatego tak ważne jest szybkie sprawdzenie, czy problem da się jeszcze naprawić, zanim dołożysz kolejne pieniądze do źle postawionego obiektu.

Kiedy stary obiekt można zalegalizować łatwiej

Jeżeli budynek gospodarczy stoi od dawna, sytuacja bywa lepsza niż przy świeżej samowoli. Przy obiektach, od zakończenia których minęło co najmniej 20 lat, wchodzi w grę uproszczone postępowanie legalizacyjne. To ważne szczególnie przy starych schowkach, drewutniach i małych zabudowaniach ogrodowych, które przez lata nikt nie zgłaszał, a dziś chcą mieć uporządkowany status prawny.

Ten tryb ma jedną dużą zaletę: nie wymaga klasycznej opłaty legalizacyjnej. Nie oznacza to jednak automatycznego „przebaczenia” wszystkiego. Nadal trzeba wykazać, że obiekt nie stwarza zagrożenia, a jego stan techniczny pozwala na bezpieczne użytkowanie. Jeśli ekspertyza wykaże ryzyko dla ludzi albo mienia, uproszczona droga się kończy.

Dlatego w przypadku starego budynku gospodarczego patrzę na sprawę praktycznie: jeśli obiekt jest stabilny, ma sensowną lokalizację i da się obronić technicznie, uproszczona legalizacja często jest najlepszym wyjściem. Jeśli konstrukcja jest rozchwiana, zawilgocona lub po latach przerobiona w sposób sprzeczny z przepisami, oszczędność na opłacie legalizacyjnej niewiele daje.

Jak nie wpaść w ten sam problem przy kolejnej budowie

Najlepszy sposób na uniknięcie kosztów to sprawdzenie formalności jeszcze przed zakupem materiałów. Przy budynku gospodarczym na działce ogrodowej lub przydomowej zawsze patrzę na cztery rzeczy: metraż, liczbę obiektów na działce, zapisy planu miejscowego i to, czy wystarczy zgłoszenie. Dopiero ta czwórka daje realny obraz sytuacji.

  • Sprawdź, czy obiekt ma do 35 m2 i czy nie przekroczysz limitu liczby takich budynków na działce.
  • Zweryfikuj, czy działka jest objęta planem miejscowym, a jeśli nie, czy potrzebujesz decyzji WZ.
  • Nie zaczynaj robót przed upływem terminu na sprzeciw po zgłoszeniu.
  • Zadbaj o dokument potwierdzający prawo do nieruchomości.
  • Jeśli masz wątpliwość, zapytaj przed budową, a nie po kontroli.

W praktyce jedna dobrze sprawdzona formalność oszczędza więcej niż późniejsze tłumaczenia. Przy małym budynku gospodarczym najwięcej kosztują nie materiały, tylko błąd w założeniu, że „to tylko szopa”. Jeżeli chcesz mieć spokój, najpierw porównaj projekt z przepisami, a dopiero potem wbijaj pierwszą łopatę w ziemię.

FAQ - Najczęstsze pytania

W przypadku wolnostojącego, parterowego budynku gospodarczego do 35 m2 zwykle wystarcza zgłoszenie, ale trzeba też pilnować limitu liczby takich obiektów na działce. Na działce 500 m2 są to najczęściej 2 obiekty, a przy 1000 m2 limit rośnie do 4. Wyjątkiem jest zabudowa zagrodowa na działce siedliskowej do 35 m2 przy rozpiętości konstrukcji do 4,80 m, która może nie wymagać ani pozwolenia, ani zgłoszenia.

Nadzór budowlany może uznać to za samowolę budowlaną, wstrzymać roboty i wszcząć postępowanie. Za takie naruszenie grozi też grzywna, a dalsze prowadzenie prac po wstrzymaniu zwiększa ryzyko nakazu rozbiórki. Jeśli obiektu nie da się doprowadzić do zgodności z prawem, kończy się to właśnie rozbiórką.

W typowym przypadku legalizacja małego budynku gospodarczego do 35 m2 kosztuje 5000 zł. Jeśli obiekt powinien mieć pozwolenie na budowę, opłata jest liczona według wzoru ustawowego i zwykle wychodzi znacznie wyżej. Przy uproszczonej legalizacji po 20 latach klasycznej opłaty legalizacyjnej co do zasady nie ma, ale nadal mogą dojść koszty dokumentów, map, projektu lub ekspertyzy.

Po wydaniu postanowienia o wstrzymaniu robót inwestor ma 30 dni na złożenie wniosku o legalizację. Zwykle potrzebne są też oświadczenie o prawie do dysponowania nieruchomością, szkice lub dokumentacja techniczna, projekt zagospodarowania działki, jeśli jest wymagany, oraz zaświadczenie o zgodności z planem miejscowym albo decyzja o warunkach zabudowy. Gdy organ wyliczy opłatę legalizacyjną, trzeba ją wpłacić w terminie 7 dni.

Jeśli od zakończenia budowy minęło co najmniej 20 lat, możliwa jest uproszczona legalizacja bez klasycznej opłaty legalizacyjnej. To jednak nie oznacza automatycznego załatwienia sprawy, bo obiekt nadal musi być bezpieczny i dać się obronić technicznie. Jeśli ekspertyza pokaże ryzyko dla ludzi albo mienia, uproszczona ścieżka nie zadziała.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

samowola budowlana zgłoszenie pozwolenie na budowę warunki zabudowy opłata legalizacyjna

Udostępnij artykuł

Hubert Jankowski

Hubert Jankowski

Nazywam się Hubert Jankowski i od sześciu lat zajmuję się tematyką budowy, remontu i aranżacji ogrodów. Moja przygoda z ogrodnictwem zaczęła się od pasji do natury i chęci tworzenia przestrzeni, które łączą estetykę z funkcjonalnością. Zawsze fascynowało mnie, jak odpowiednio zaplanowany ogród może wpłynąć na samopoczucie i atmosferę w domu. W mojej pracy staram się łączyć wiedzę z praktycznym doświadczeniem, aby dostarczać użytecznych i zrozumiałych informacji. Pisząc, koncentruję się na różnych aspektach aranżacji przestrzeni zielonych, od wyboru roślin, przez techniki nawadniania, po nowoczesne trendy w ogrodnictwie. Zawsze dokładam starań, aby moje artykuły były oparte na rzetelnych źródłach i aktualnych informacjach, co pozwala mi na klarowne przedstawianie złożonych tematów. Cieszę się, że mogę dzielić się swoją wiedzą i inspirować innych do tworzenia pięknych ogrodów.
