Gaz w domu warto planować zanim ruszą prace wykończeniowe i zanim ogród zostanie rozrysowany na gotowo. Przyłącze gazu od skrzynki do domu to w praktyce nie jeden wykop, ale cały ciąg formalności, projektu, robót i odbiorów, które muszą się spiąć w dobrej kolejności. Poniżej rozkładam to na konkrety: co obejmuje ten odcinek, ile trwa, ile kosztuje i jakie wymagania techniczne zwykle decydują o powodzeniu inwestycji.
Najważniejsze informacje, które warto znać przed rozpoczęciem prac
- Przyłączenie domu do gazu dzieli się na część po stronie operatora i instalację wewnętrzną po stronie właściciela domu.
- Kompletne warunki przyłączenia są wydawane zwykle do 30 dni, a budowa samego przyłącza trwa przeciętnie około 6 miesięcy.
- Szafka gazowa dla domu jednorodzinnego najczęściej trafia w linię ogrodzenia, bo tak jest bezpieczniej i wygodniej dla odczytu gazomierza.
- Opłata przyłączeniowa nie zamyka tematu kosztów, bo osobno dochodzą projekt, wykonanie instalacji w budynku, próby szczelności i odbiory.
- Gaz uruchamia się dopiero po zgłoszeniu gotowości instalacji i umówieniu montażu gazomierza.
Co dokładnie obejmuje odcinek od skrzynki do domu

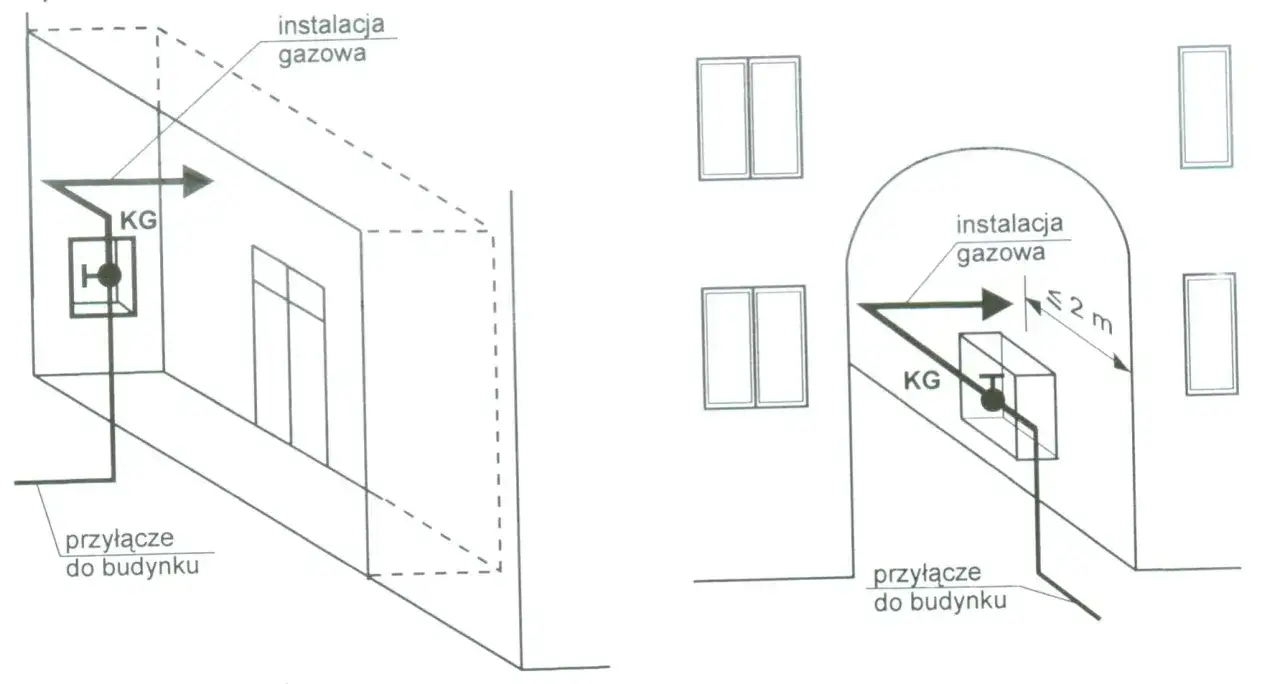

Ja rozdzielam ten temat na dwa obszary: to, co kończy się przy granicy działki, i to, co dzieje się już w budynku. W praktyce odcinek od skrzynki do domu obejmuje przyłącze, układ pomiarowy oraz fragment instalacji, który zaczyna się dopiero za kurkiem głównym. To ważne, bo od tego miejsca zmienia się odpowiedzialność: operator odpowiada za swoje przyłącze i układ pomiarowy, a właściciel za instalację wewnętrzną oraz urządzenia gazowe.
Z punktu widzenia przepisów instalacja gazowa w budynku zaczyna się w miejscu połączenia przewodu z kurkiem głównym odcinającym ją od przyłącza, a kończy na urządzeniach gazowych. Dzięki temu łatwiej uniknąć nieporozumień przy projekcie, odbiorze i późniejszej eksploatacji. Jeśli dom jest jeszcze na etapie budowy, ten podział ma duże znaczenie także dla planu działki i ogrodu, bo trasę rurociągu najlepiej przewidzieć zanim pojawi się kostka, nasadzenia i ogrodzenie.
- Przyłącze doprowadza gaz od sieci do nieruchomości.
- Szafka gazowa mieści elementy pomiarowe i odcinające.
- Instalacja wewnętrzna prowadzi gaz od kurka głównego do kuchenki, kotła lub podgrzewacza.
- Odbiór techniczny potwierdza, że całość nadaje się do uruchomienia.
To rozróżnienie brzmi technicznie, ale w praktyce oszczędza nerwy i pieniądze. A skoro wiadomo już, co jest czym, można przejść do samej procedury.
Przyłącze gazu od skrzynki do domu krok po kroku
PSG podaje, że dla domu jednorodzinnego wniosek o warunki przyłączenia jest rozpatrywany do 30 dni od złożenia kompletnego zestawu dokumentów. Ja widzę tu jedną zasadę nadrzędną: im lepiej przygotowany wniosek, tym mniej przestojów później. Cały proces da się opisać w kilku etapach.
| Etap | Kto działa | Co jest istotne |
|---|---|---|
| Wniosek o warunki przyłączenia | Inwestor | Dołączasz wymagane dokumenty i opisujesz planowany pobór gazu. |
| Wydanie warunków i projektu umowy | Operator | Jeśli zaznaczysz taką wolę, do warunków może zostać dołączony projekt umowy. |
| Podpisanie umowy o przyłączenie | Obie strony | Od tego momentu zaczyna się właściwa rezerwacja przepustowości i planowanie robót. |
| Budowa przyłącza po stronie operatora | Operator | Wykonawca uzgadnia miejsce szafki, robi projekt, prowadzi roboty i wykonuje odbiory. |
| Projekt i budowa instalacji w domu | Inwestor i uprawniona firma | Prace ruszają po pozwoleniu na budowę albo po upływie 21 dni od zgłoszenia bez sprzeciwu. |
| Zgłoszenie gotowości do napełnienia | Inwestor | Potrzebny jest protokół próby szczelności i opinia kominiarska, jeśli jest wymagana. |
| Montaż gazomierza i uruchomienie | Operator i sprzedawca | Po zleceniu od sprzedawcy operator umawia montaż, zwykle w ciągu 14 dni. |
W praktyce standardowy etap budowy przyłącza trwa około 6 miesięcy, ale jeżeli trzeba dobudować fragment sieci, czas się wydłuża. To jest właśnie moment, w którym inwestorzy najczęściej zbyt optymistycznie zakładają szybkie uruchomienie ogrzewania. Gaz to nie jest zakup sprzętu z dostawą na jutro, tylko proces, który trzeba dobrze zsynchronizować z budową domu.

Jakie wymagania techniczne trzeba spełnić
Tu zaczyna się część, na której najłatwiej się potknąć. Dla domu jednorodzinnego szafka gazowa zwykle jest lokalizowana w linii ogrodzenia, bo taki układ wynika z przepisów i ułatwia dostęp do układu pomiarowego bez wchodzenia na posesję. To rozwiązanie ma też sens praktyczny: odczyt, serwis i ewentualne działania awaryjne są po prostu prostsze, gdy urządzenie jest dostępne od strony zewnętrznej.
Operator zapewnia standardową szafkę na gazomierz, a jej koszt jest uwzględniony w opłacie przyłączeniowej. Można jednak uzgodnić szafkę ponadstandardową albo zamontować ją we własnym zakresie, jeśli operator wyrazi zgodę. W takim wariancie zwykle pojawia się bonifikata w opłacie, ale całość trzeba sprawdzić w umowie, bo rozliczenie zależy od konkretnego przypadku.
Przeczytaj również: Gruntowy wymiennik ciepła - Jak działa GWC i kiedy naprawdę ma sens?
Na co patrzę przy planowaniu przebiegu instalacji
- Trasa rury nie powinna kolidować z planowanym ogrodzeniem, podjazdem ani dużymi nasadzeniami.
- Miejsce szafki musi być dostępne i bezpieczne, także dla odczytu i prac serwisowych.
- Instalację powinien projektować i wykonywać fachowiec z odpowiednimi uprawnieniami sanitarnymi.
- Całość trzeba zrealizować zgodnie z zatwierdzonym projektem, warunkami przyłączenia i wymaganiami budowlanymi.
Ja zawsze dorzucam jeszcze jedną uwagę praktyczną: jeśli ogród jest już zaplanowany, warto od razu zaznaczyć na mapie przyszłą trasę gazu. Późniejsze poprawki pod rabatami, kostką lub systemem nawodnienia są zwykle bardziej kłopotliwe niż sam pierwszy wykop.
Po wykonaniu instalacji i przed uruchomieniem gazu potrzebna jest próba szczelności, a przy części budynków także pozytywna opinia kominiarska. Jeśli instalacja nie zostanie napełniona paliwem gazowym w ciągu 6 miesięcy od próby, badanie trzeba wykonać ponownie. To drobny szczegół, który potrafi wywrócić harmonogram, jeśli ktoś zbyt długo zwleka z ostatnim etapem.
Ile to kosztuje i od czego zależy rachunek
W 2026 r. nowa taryfa PSG obowiązuje od 1 stycznia, a URE wskazał średni spadek stawek dystrybucyjnych o ok. 1,7 proc. To ważne głównie z perspektywy przyszłych rachunków, ale przy samym przyłączeniu jeszcze istotniejsze są lokalna taryfa, długość przyłącza i moc przyłączeniowa. W praktyce nie ma jednej kwoty dla całej Polski.
W przytoczonych taryfach PSG dla domu jednorodzinnego opłata ryczałtowa za przyłącze o długości do 15 m mieści się mniej więcej w przedziale od 1 754,70 zł do 1 932,00 zł przy mocy do 10 m3/h, a każdy metr ponad 15 m kosztuje od 62,70 zł do 78,50 zł. To dobry punkt odniesienia, ale dokładna wartość zawsze zależy od obszaru taryfowego i aktualnego cennika operatora.
| Element kosztu | Co obejmuje | Co zwykle podbija cenę |
|---|---|---|
| Opłata przyłączeniowa | Budowę przyłącza do granicy nieruchomości | Długość trasy, moc przyłączeniowa, region taryfowy |
| Odcinek powyżej 15 m | Dodatkowe metry przyłącza | Każdy kolejny metr trasy |
| Szafka ponadstandardowa | Inna niż standardowo zapewniana przez operatora | Wybór niestandardowego rozwiązania lub szczególne wymagania lokalizacyjne |
| Projekt i budowa instalacji w domu | Instalacja za kurkiem głównym | Długość przewodów, liczba odbiorników, stopień skomplikowania robót |
| Próby i odbiory | Test szczelności, dokumentacja, kominiarz, geodezja | Zakres prac i liczba wymaganych protokołów |
Najczęstszy błąd polega na tym, że ktoś patrzy tylko na opłatę przyłączeniową i zakłada, że reszta to drobiazg. W rzeczywistości projekt, formalności i sama instalacja wewnętrzna potrafią dołożyć drugie tyle albo więcej, zwłaszcza gdy dom jest większy albo gaz ma zasilać nie tylko kuchnię, ale też ogrzewanie.
Jakie błędy najczęściej opóźniają całą inwestycję
Gdy analizuję takie realizacje, regularnie wracają te same potknięcia. Większości z nich da się uniknąć, jeśli na początku poświęci się trochę czasu na dokumenty i plan działki.
- Niekompletny wniosek - brakuje mapy, opisu nieruchomości albo informacji o tytule prawnym do działki.
- Zbyt późne planowanie szafki - miejsce pod ogrodzenie, podjazd lub nasadzenia zostaje przewidziane dopiero wtedy, gdy projekt jest już praktycznie zamknięty.
- Wybór wykonawcy bez uprawnień - formalnie to nie przejdzie, a praktycznie kończy się korektami i stratą czasu.
- Brak próby szczelności lub protokołu kominiarskiego - bez tego nie ma sensu liczyć na szybkie uruchomienie gazu.
- Zbyt długie odkładanie zgłoszenia gotowości - jeśli instalacja „czeka” po próbie szczelności, trzeba pilnować ważności dokumentów.
- Zakup urządzeń przed sprawdzeniem projektu - kocioł czy kuchenkę lepiej dobrać po ustaleniu mocy i układu instalacji, a nie odwrotnie.
W praktyce największe opóźnienia tworzą nie wielkie katastrofy, tylko drobne zaniedbania. Jedna brakująca kartka, jedno przesunięcie szafki o metr i cały harmonogram zaczyna się rozjeżdżać.
Kiedy prace trwają dłużej niż zakłada plan
Standardowe około 6 miesięcy brzmi rozsądnie, ale tylko wtedy, gdy operator ma gotową infrastrukturę w pobliżu. Jeśli trzeba dobudować gazociąg, uzyskać dodatkowe decyzje administracyjne albo skoordynować roboty z innym uzbrojeniem terenu, czas rośnie. To właśnie dlatego dwie pozornie podobne inwestycje mogą mieć zupełnie inny termin zakończenia.
| Powód opóźnienia | Co się dzieje | Jak reagować |
|---|---|---|
| Rozbudowa sieci | Trzeba wykonać dodatkowy fragment gazociągu | Liczyć się z dłuższym terminem i pilnować harmonogramu umowy |
| Kolizje z inną infrastrukturą | Trasa przyłącza przecina inne instalacje podziemne | Wcześniej sprawdzić mapy i uzgodnienia projektowe |
| Zmiany w projekcie domu lub działki | Trzeba korygować lokalizację szafki albo przebieg instalacji | Przygotować docelowy układ zagospodarowania terenu przed startem robót |
| Brak gotowej instalacji wewnętrznej | Nie da się uruchomić gazu mimo zakończenia przyłącza | Uzgodnić terminy z wykonawcą instalacji w domu z wyprzedzeniem |
| Zbyt długa przerwa po próbie szczelności | Dokumenty i testy tracą aktualność | Nie odkładać napełnienia instalacji na później |
Jeśli dom dopiero powstaje, najbezpieczniej jest traktować gaz jako element projektu, a nie osobną akcję „do zrobienia kiedyś”. Taka zmiana podejścia oszczędza najwięcej czasu, bo pozwala zsynchronizować przyłącze, instalację w budynku, ogrodzenie i przyszły układ ogrodu.
Co sprawdzić, zanim położysz pierwszą rurę w projekcie domu i ogrodu
Na końcu zawsze wracam do podstaw. Zanim złożysz wniosek, sprawdź, czy masz tytuł prawny do działki, czy wiesz, gdzie ma stanąć szafka, i czy przebieg rurociągu nie koliduje z planowanym ogrodzeniem, podjazdem albo dużymi drzewami. Dobrze jest też od razu ustalić, jakie urządzenia mają pracować na gazie, bo od tego zależy moc przyłączeniowa i późniejszy dobór instalacji.
- Zweryfikuj mapę i miejsce przyłączenia, zanim zamkniesz projekt zagospodarowania terenu.
- Zostaw wygodny dostęp do szafki od strony ogrodzenia lub strefy technicznej.
- Uzgodnij z wykonawcą, kiedy powstanie instalacja wewnętrzna i kto przygotuje dokumenty.
- Zapewnij opinię kominiarską i próbę szczelności przed planowanym uruchomieniem.
- Nie planuj pierwszego napełnienia gazem na ostatnią chwilę, bo terminy potrafią się przesunąć.
Jeśli miałbym wskazać jeden moment, w którym najłatwiej zaoszczędzić czas i pieniądze, to byłby to etap projektu domu i działki. Wtedy najprościej dobrze ustawić przyłącze, szafkę i trasę instalacji, żeby później nie rozkopywać gotowego ogrodu ani nie poprawiać świeżo wykonanych robót.
